Informacje

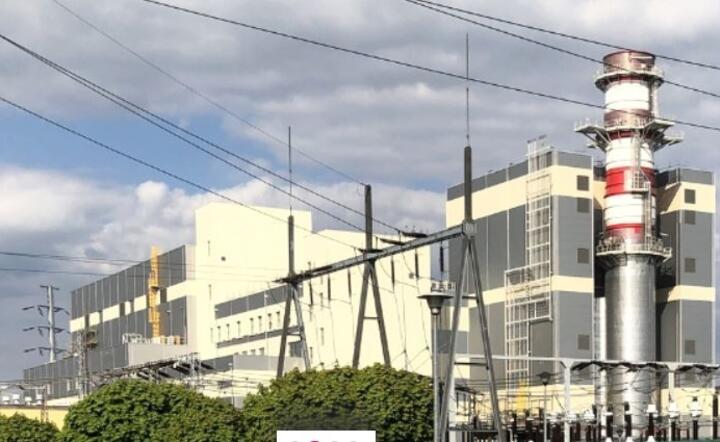

Elektrociepłownia Stalowa Wola zsynchronizowana została z Krajową Siecią Elektroenergetyczną / autor: zdjęcie ze strony Elektrociepłowni Stalowa Wola
Elektrociepłownia Stalowa Wola zsynchronizowana została z Krajową Siecią Elektroenergetyczną / autor: zdjęcie ze strony Elektrociepłowni Stalowa Wola

Nowoczesna i niskoemisyjna inwestycja w Stalowej Woli

Zespół wGospodarce

Zespół wGospodarce

Portal informacji i opinii o stanie gospodarki

  • Opublikowano: 5 marca 2020, 15:15

  • Powiększ tekst

– Inwestycja w Stalowej Woli jest ważna dla PGNiG m.in. dlatego, że paliwo, którym będzie zasilana elektrociepłownia to gaz ziemny. Jako kluczowy dostawca gazu ziemnego w Polsce jesteśmy zainteresowani rozwojem inwestycji w tym obszarze – powiedział Jerzy Kwieciński, prezes zarządu PGNiG SA.

Synchronizacja miała miejsce 4 marca.

Blok gazowo-parowy w Stalowej Woli zapewni 400 MW mocy elektrycznej dla krajowego systemu energetycznego oraz dostawy ciepła dla mieszkańców miasta. Jest to więc ważną inwestycją z punktu widzenia bezpieczeństwa energetycznego całego kraju, jak i dla lokalnej społeczności, która otrzyma niskoemisyjne źródło ciepła - mówi Filip Grzegorczyk, prezes zarządu TAURON Polska Energia.

I dodaje:

Stalowa Wola dzięki tej inwestycji pozostanie istotnym miejscem na mapie energetycznej Polski - dodaje prezes TAURONA.

Synchronizacja turbozespołu gazowego kończy istotny etap realizacji inwestycji potwierdzając możliwość produkcji energii elektrycznej z udziałem turbiny gazowej.

Poprzedzona była szeregiem testów na gotowość układu turbiny gazowej do rozpoczęcia produkcji.

Zsynchronizowanie turbiny umożliwia produkcję pary w kotle odzyskowym, która finalnie posłuży do zasilenia turbozespołu parowego. Zanim to jednak nastąpi, powstająca w procesie para zostanie wykorzystana przy dmuchaniu kotła i rurociągów parowych. Etap ten ma na celu oczyszczenie powierzchni części ciśnieniowej bloku z ewentualnych zanieczyszczeń pozostałych po montażu mechanicznym. Aby proces dmuchania dał oczekiwany efekt, do jego przeprowadzenia należy zastosować parę o odpowiednich parametrach. Ciśnienie i temperatura pary muszą być na tyle wysokie, aby były w stanie usunąć wszystkie zanieczyszczenia stałe z układów bloku.

Po zakończeniu operacji oczyszczania nastąpi proces przygotowania bloku parowo-gazowego do pracy w pełnej konfiguracji wraz z turbiną parową, a następnie jego optymalizacji technologicznej.

Powstający w Stalowej Woli blok gazowo-parowy to nowoczesna jednostka o mocy około 450 MWe. Blok będzie pracował w kogeneracji, obok energii elektrycznej będzie wytwarzał ciepło na potrzeby komunalne i parę technologiczną dla pobliskich zakładów przemysłowych.

W Elektrociepłowni Stalowa Wola budowane jest także rezerwowe źródło ciepła, na które składają się kotłownia oraz instalacje pomocnicze i łączące kotłownię z instalacjami budowanego bloku gazowo-parowego.

W kotłowni zainstalowane są 4 kotły podgrzewające wodę sieciową na potrzeby grzewcze systemu ciepłowniczego Stalowej Woli i Niska oraz jeden kocioł wytwarzający parę wodną dla lokalnych odbiorców przemysłowych. Przekazanie instalacji do eksploatacji ma nastąpić w II kwartale 2020 roku.

Bloki gazowo-parowe to technologia produkcji energii elektrycznej, która daje możliwość uzyskania najwyższych sprawności produkcji energii elektrycznej rzędu 60% brutto z paliw kopalnych. Uzyskiwanie przez tą technologię wysokich sprawności, jak również wykorzystanie paliwa gazowego, wpływa na ponad 2 krotne zmniejszenie emisji substancji szkodliwych do powietrza w stosunku do procesów opartych o spalanie węgła.

Powiązane tematy

Zapraszamy do komentowania artykułów w mediach społecznościowych
